Vote travaux rénovation : tout savoir sur l’assemblée générale

Sommaire

Voici les repères concrets pour préparer un vote travaux rénovation assemblée générale. Dans une copropriété de 50 lots classée G, chaque délai compte et la moindre erreur retarde le chantier d’un an. La maîtrise de la majorité requise garantit l’adoption de la décision sans risque de contestation ultérieure.

Quelle majorité pour voter des travaux en copropriété

La loi du 10 juillet 1965 encadre strictement les travaux en copropriété. Elle impose des règles de majorité distinctes selon la complexité du projet et le montant engagé. Se tromper d’article lors de l’assemblée générale invalide souvent une résolution, même si elle recueille un large soutien parmi les présents.

Majorité simple, absolue ou double selon les travaux

La règle de vote applicable dépend directement de la nature du chantier engagé. Pour approfondir le sujet, consultez notre guide sur la majorité travaux copropriété. Retrouvez aussi le détail du vote travaux rénovation et la gestion financière du vote travaux rénovation.

Assemblée générale en copropriété avec présentation sur_vote travaux rénovation assemblée générale et participants en discussion autour d'une grande table.

  • Majorité de l’article 24 : il s’agit de la majorité simple. Elle comptabilise uniquement les voix des copropriétaires présents ou représentés, ce qui la rend adaptée à l’entretien courant.
  • Article 25 : il fixe la majorité absolue. Elle exige plus de la moitié des voix, absents inclus. Ce seuil concerne principalement la rénovation énergétique et le remplacement d’équipements collectifs.
  • Double majorité : elle s’impose dès lors que les travaux touchent à la structure de l’immeuble. Elle requiert la majorité des membres représentant les deux tiers des voix globales.
  • Unanimité : indispensable pour céder une partie commune en modifiant sa destination. Les travaux classiques atteignent rarement ce seuil.

Dans les faits, les seuils budgétaires orientent les débats en assemblée générale de copropriété. Une dépense mineure passera sans difficulté. Au-delà de 25 % du budget annuel, l’approbation réclame une préparation très précise.

Comment les tantièmes déterminent le résultat du vote

Pour atteindre la majorité assemblée générale, chaque propriétaire dispose d’un poids proportionnel à ses tantièmes. Dans un immeuble de 1973, détenir 200 tantièmes équivaut à cinq petits lots de 40. Cette répartition mathématique détermine directement le sort du vote travaux copro.

Le vote par correspondance s’intègre désormais au calcul de la majorité. Le formulaire doit impérativement parvenir au syndic au moins trois jours avant la séance. Ces bulletins s’avèrent souvent décisifs pour la validation des travaux de rénovation énergétique.

Règle de majorité Article applicable Base de calcul Exemples de travaux concernés
Majorité simple Article 24 Voix des copropriétaires présents ou représentés Ravalement sans modification, entretien des parties communes
Majorité absolue Article 25 Plus de 50 % de tous les tantièmes (absents compris) Isolation thermique, remplacement de la chaudière collective
Double majorité Article 26 Majorité des copropriétaires + deux tiers des voix Surélévation, construction nouvelle, modifications lourdes
Unanimité Article 26 al. 4 Tous les copropriétaires Aliénation de parties communes avec changement de destination

Impact de la loi ALUR sur les seuils de majorité

La législation récente a assoupli les conditions nécessaires pour engager un chantier complexe. Auparavant, certaines opérations réclamaient une double majorité souvent impossible à réunir. Désormais, de nombreuses décisions relèvent de la majorité de l’article 24 ou de l’article 25, ce qui fluidifie sensiblement les votes.

À mon sens, ce glissement vers l’article 25 débloque la majorité des gros chantiers. Je vous conseille de vérifier la formulation de la convocation avec votre syndic. Ce point valide en toute sécurité vos futurs travaux de rénovation énergétique.

Étapes clés pour faire voter des travaux en assemblée générale

Un projet de travaux en copropriété mal préparé repousse la décision d’un an, jusqu’à l’assemblée générale ordinaire suivante. La procédure de vote impose une préparation rigoureuse bien avant le jour du scrutin. Dans les faits, c’est ce calendrier réglementaire que vous devez piloter, bien au-delà du seul dossier technique.

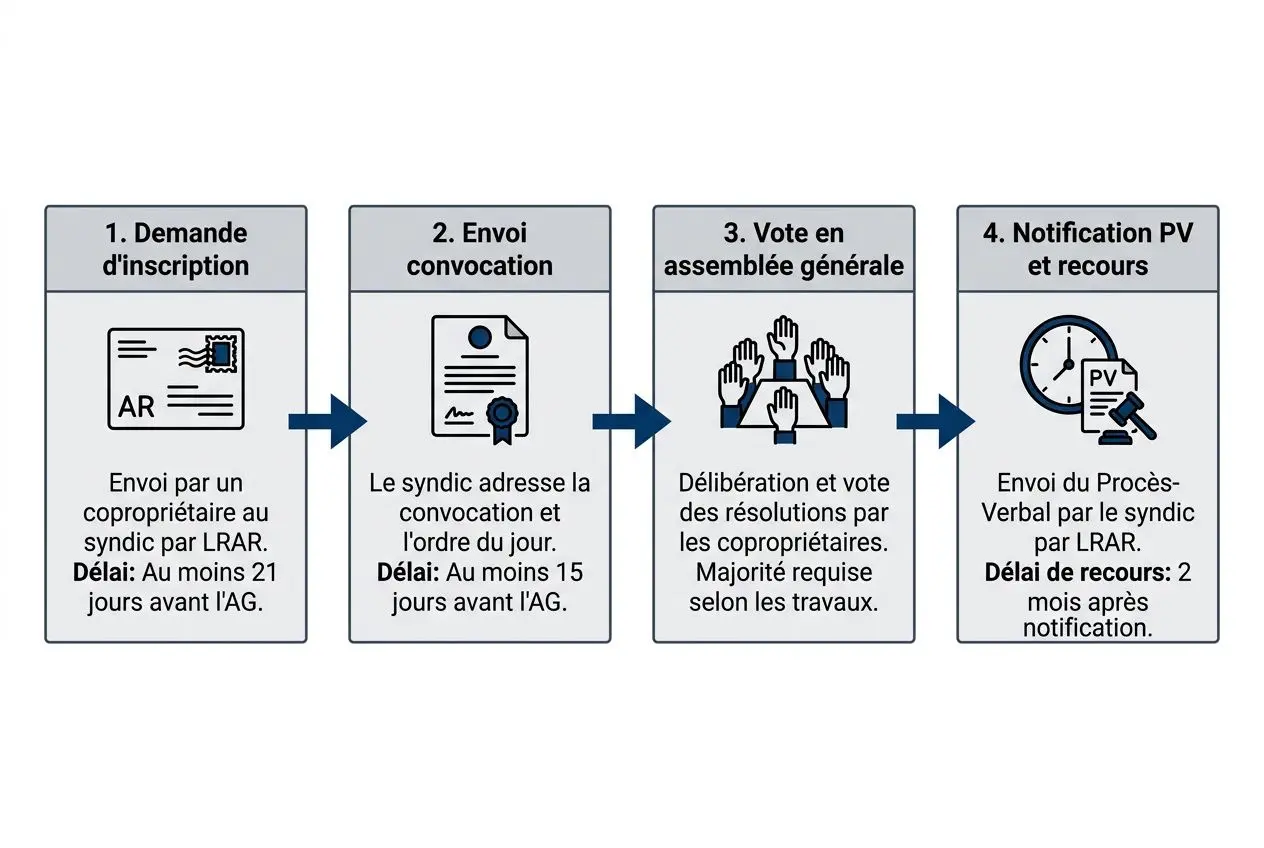

Vote travaux rénovation assemblée générale : schéma illustrant les étapes d’inscription, convocation, vote en AG et notification du PV.

Inscription des travaux à l’ordre du jour

Pour réussir un vote travaux rénovation énergétique, l’inscription préalable du sujet à l’ordre du jour assemblée générale constitue une règle fondamentale. Toute résolution absente de cet ordre du jour est nulle d’office. Même une forte majorité ne saurait valider le projet s’il n’y figure pas formellement.

Vous devez notifier le syndic par courrier recommandé au moins 21 jours avant la date prévue. Votre dossier précise la nature des travaux en copropriété et inclut un chiffrage rigoureux. Le gestionnaire valide la demande et peut exiger des ajustements jusqu’à 15 jours avant l’échéance.

N’importe quel copropriétaire, le conseil syndical ou le syndic lui-même peut engager cette démarche. Si l’inscription est refusée, vous disposez de deux mois pour agir en justice. En pratique, ce recours débloque efficacement la situation face à un gestionnaire inactif.

Documents obligatoires à joindre à la convocation

La convocation doit comporter les pièces nécessaires pour éclairer le vote travaux copro. Un dossier incomplet fragilise mécaniquement la résolution soumise au syndicat. Concrètement, ce manque de clarté entraîne un refus régulier lors de l’assemblée générale de copropriété.

  • Devis ou cahier des charges : présentez deux offres d’entreprises RGE pour les travaux d’économie d’énergie, afin de garantir une mise en concurrence effective.
  • DPE collectif ou audit énergétique : ce document cible les déperditions et justifie techniquement la nécessité d’engager la rénovation énergétique du bâtiment.
  • Note de synthèse vulgarisée : elle chiffre l’impact de chaque économie d’énergie, détaille les charges et recense les aides disponibles, comme MaPrimeRénov’.

Une projection financière démontrant l’amortissement de l’investissement renforce l’adhésion lors de l’assemblée générale. Le plan pluriannuel de travaux en assemblée générale mérite également un examen attentif. Son adoption à la majorité absolue sécurise la démarche et conditionne directement l’accès aux subventions.

Second vote et recours après l’assemblée générale

La loi prévient le blocage lorsque le dossier réunit au moins un tiers des tantièmes au premier tour. La validation des travaux en assemblée générale s’effectue alors par un second scrutin à la majorité simple. Ce calcul repose sur les voix des copropriétaires présents, représentés ou absents ayant voté par correspondance, conformément aux règles applicables à l’assemblée générale de copropriété.

À la suite d’un vote favorable, le syndic dispose d’un mois pour notifier le procès-verbal officiel. Les copropriétaires présents, représentés ou absents ayant voté contre disposent ensuite de deux mois pour contester cette décision devant les tribunaux. Passé ce délai, le lancement effectif du chantier peut démarrer dans les conditions requises.

Obligations et financement des travaux votés en copropriété

La réalisation des travaux validés en assemblée générale impose des obligations légales à l’ensemble des copropriétaires. Ce principe d’ordre public prime sur votre règlement de copropriété comme sur tout accord individuel. Le financement des travaux s’impose y compris à ceux qui s’y étaient fermement opposés.

Qui paie les travaux après le vote en copropriété

L’article 10 de la loi du 10 juillet 1965 fixe la règle de répartition financière applicable. Les travaux votés en copropriété à la majorité requise engagent chaque lot sans exception. Aucune clause interne ne peut dispenser un résident du règlement de ces charges.

  • Dette attachée au lot : la charge financière suit le bien immobilier. En cas de vente, l’acquéreur reprend automatiquement les charges liées aux actes déjà validés.
  • Indépendance face au vote personnel : un copropriétaire absent ou opposant contribue au financement du chantier dans les mêmes proportions que les autres.
  • Exécution par le syndic : dès que les travaux en assemblée générale sont approuvés, le syndic procède aux appels de fonds. Seule une décision judiciaire peut suspendre cette exécution.

Face à l’inaction du gestionnaire, le conseil syndical peut exiger l’exécution du projet de travaux par une mise en demeure formelle, avant d’envisager un recours juridique.

Aides financières disponibles après un vote favorable

Le financement de la rénovation en copropriété implique de respecter des délais stricts dès la clôture de l’assemblée. Les dossiers de subvention pour les travaux de rénovation énergétique doivent souvent être déposés dans les 90 jours suivant le vote. Ce calendrier resserré explique pourquoi le plan de financement doit être préparé en amont.

  • MaPrimeRénov’Copropriété : elle peut couvrir jusqu’à 45 % des dépenses selon les situations. Son obtention exige un audit préalable et un gain effectif en économie d’énergie.
  • Certificats d’Économies d’Énergie (CEE) : ces primes viennent s’ajouter aux autres dispositifs pour alléger la charge financière. Elles ciblent en priorité les travaux d’économie d’énergie, comme l’isolation.
  • Éco-PTZ collectif : ce prêt à taux zéro permet de couvrir le reste à charge des copropriétaires. Il facilite concrètement l’acceptation de la rénovation énergétique au moment du vote.

Le plan pluriannuel conditionne l’accès effectif aux aides publiques pour les chantiers à venir. Ce document est nécessaire pour sécuriser vos travaux sans fragiliser les ventes immobilières en cours.

Sanctions en cas de travaux non votés ou impayés

Engager un chantier sans l’avoir soumis au vote en assemblée générale expose la copropriété à des sanctions significatives. La loi ELAN ouvre un délai de cinq ans aux copropriétaires pour contester une intervention non autorisée. À mon sens, tenter une régularisation a posteriori par une nouvelle majorité demeure une démarche risquée.

Un impayé sur un chantier voté génère des intérêts légaux trente jours après la première relance. Le syndicat bénéficie d’un privilège immobilier spécial qui garantit le recouvrement des sommes dues lors d’une vente. Une règle de vote correctement respectée protège ainsi l’ensemble du collectif face aux défaillances individuelles.

Foire aux questions

Quelle majorité faut-il pour voter des travaux de rénovation énergétique en AG ?

En assemblée générale, les travaux de rénovation énergétique relèvent de la majorité absolue encadrée par l’article 25. Concrètement, cette décision exige l’accord de plus de 50 % de l’ensemble des tantièmes. Les absents pèsent mécaniquement comme des opposants lors du scrutin.

Si la résolution recueille entre un tiers et la moitié des voix, un second vote à la majorité simple peut être organisé dans les trois mois. Ce cadre s’applique à toute démarche d’économie d’énergie, du contrat de performance énergétique à l’isolation thermique.

Que se passe-t-il si les travaux ne sont pas votés en AG ?

Engager des travaux sur les seules voix des copropriétaires présents, sans résolution régulièrement votée, reste strictement illégal. Dans les faits, l’acte est nul à l’égard de l’ensemble des copropriétaires présents, représentés ou absents. Chacun dispose de cinq ans pour exiger l’arrêt du chantier ou la remise en état.

Une régularisation rétroactive demeure possible lors d’une nouvelle assemblée générale de copropriété. Ces travaux d’économie d’énergie doivent néanmoins respecter la destination de l’immeuble ainsi que les règles de majorité imposées par la loi.

Qui finance les travaux votés en assemblée générale de copropriété ?

Le financement des travaux s’impose à tous dès lors que la majorité requise est atteinte lors du scrutin en assemblée générale. Avoir voté contre le projet ou manqué l’AG ne dispense personne de régler sa quote-part de cette rénovation énergétique.

Pour limiter la facture, des aides ciblées comme MaPrimeRénov’Copropriété permettent d’alléger le reste à charge global. Ces dossiers de financement des travaux doivent être déposés dans les 90 jours suivant l’obtention de la majorité.

→ À lire aussi : Comprenez le fonctionnement :
